      Bahnhofstr Borchenerstr Der Kolk Ferdinandstr Frankfurter Weg Fuerstenbergstr Gruener Weg Imadstr Kaiser-Karls-Bad Lutherschule Paderstrasse Rathenaustr Riemekestr Schulstrasse Sonstiges Theodorstr Westernstr-tor Wollmarktstrasse Rathausplatz Zuletzt Vater ab 1931 Vater bei Gehrken Vater bei Nixdorf Vater am Wiemenkamp Anton ab 1880 kuni  |

 "Aus der Bauakte von meinen Vater bei Liborius Gehrken , Paderborn" (Erdarbeiten am Fürstenweg für Nixdorf Computer)
 ( Erstellt am 04.02.2020) __________________________________________________________________________________________________________________

 Aus einer alten Bauakte der Fa. Gehrken stammen die schönen Bilder. Diese wurden für die Erdarbeiten auf den Gelände vom Nixdorf-Neubau am Fürstenweg aufgenommen.

 Das Firmenlogo der Fa. Liborius Gehrken ist moderner geworden.

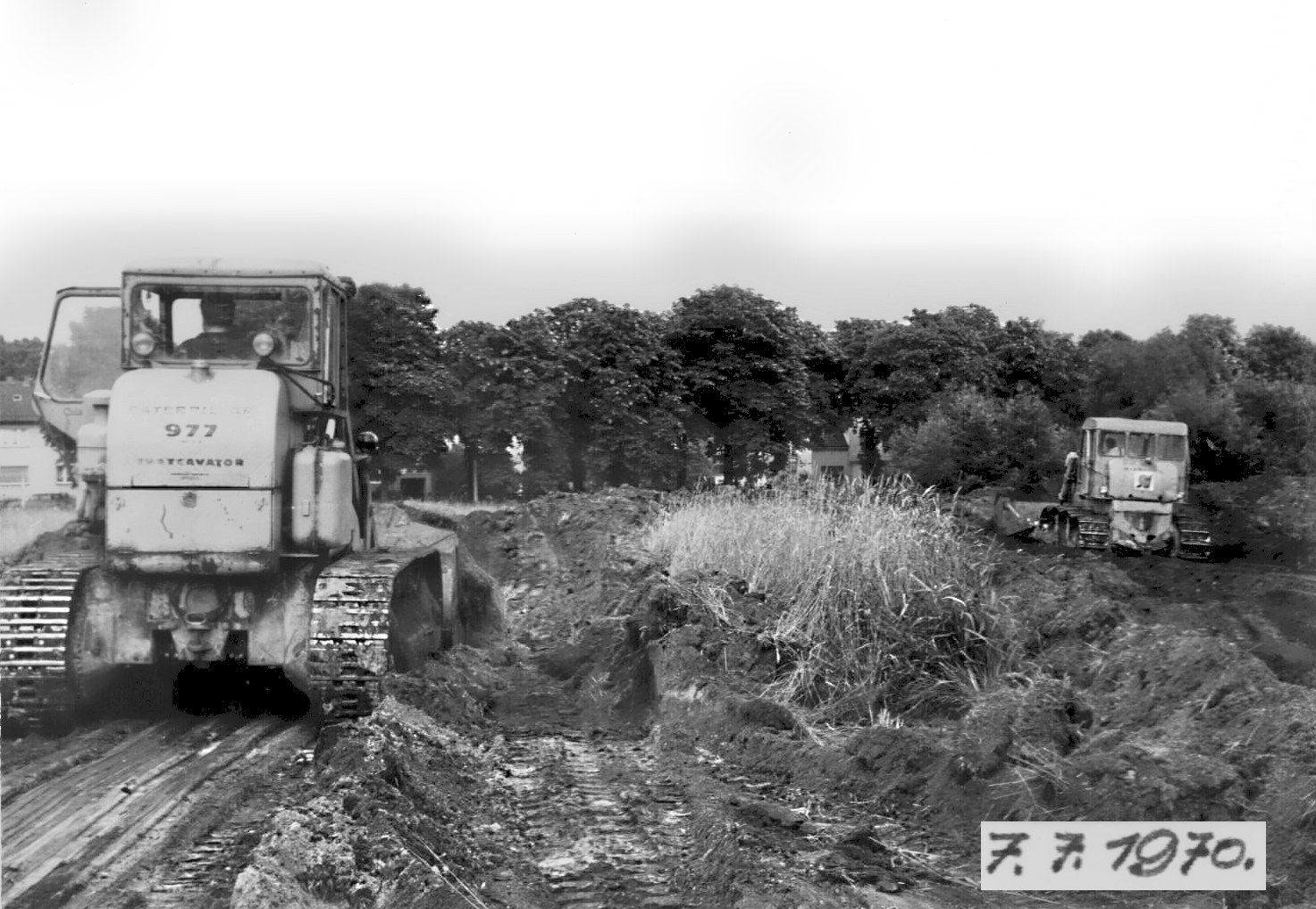

 07.07.70 - Die Baustelleneinrichtungsfläche wird hergestellt. Der Oberboden wird abgeschoben und gelagert . Links eine Laderaupe (glatte Ketten), und rechts eine Planierraupe (Stollenketten) schieben den Boden beiseite.

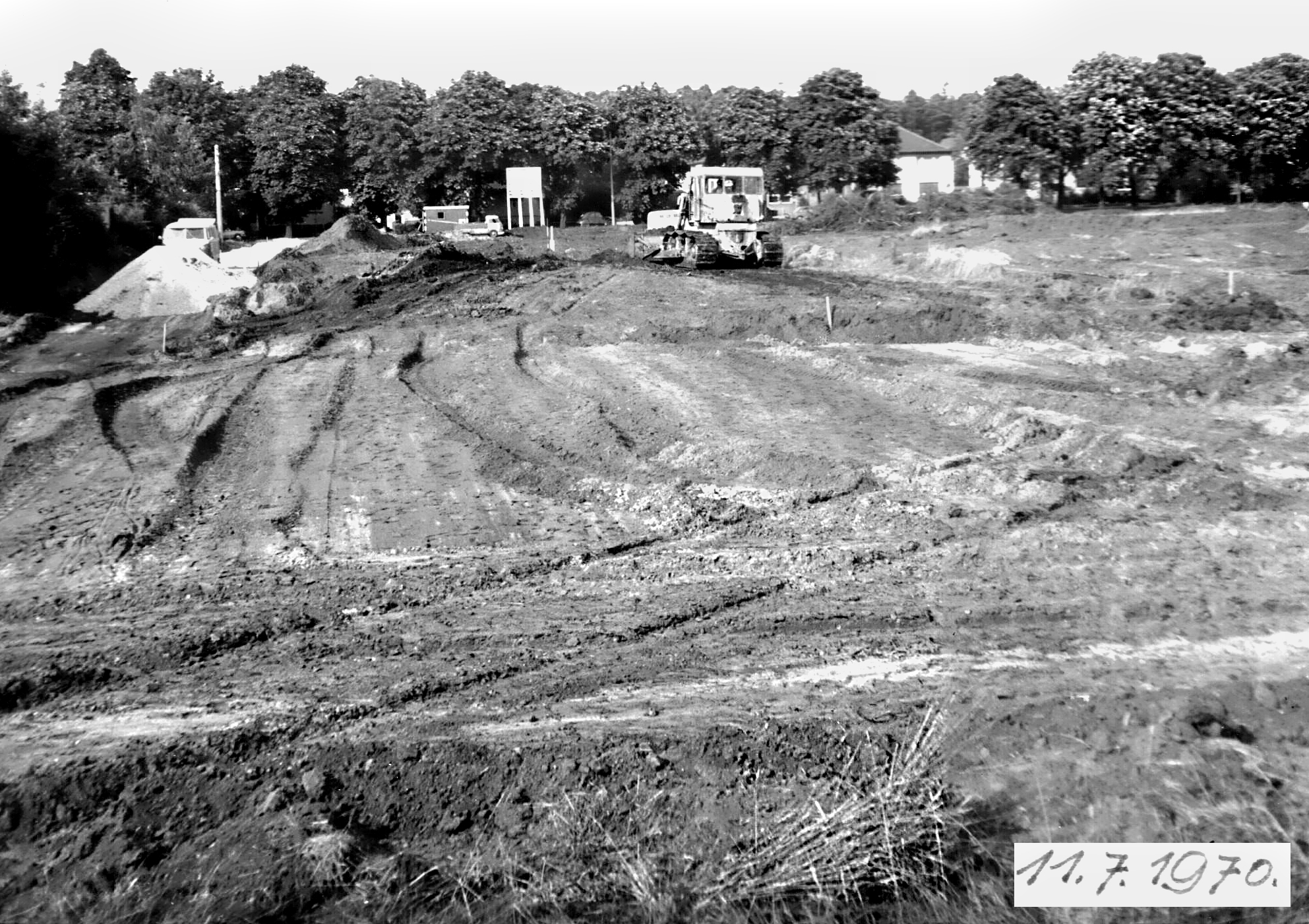

 11.07.70 - Die Baustellentafel ist aufgestellt. Links noch ein Bulli VW T1.

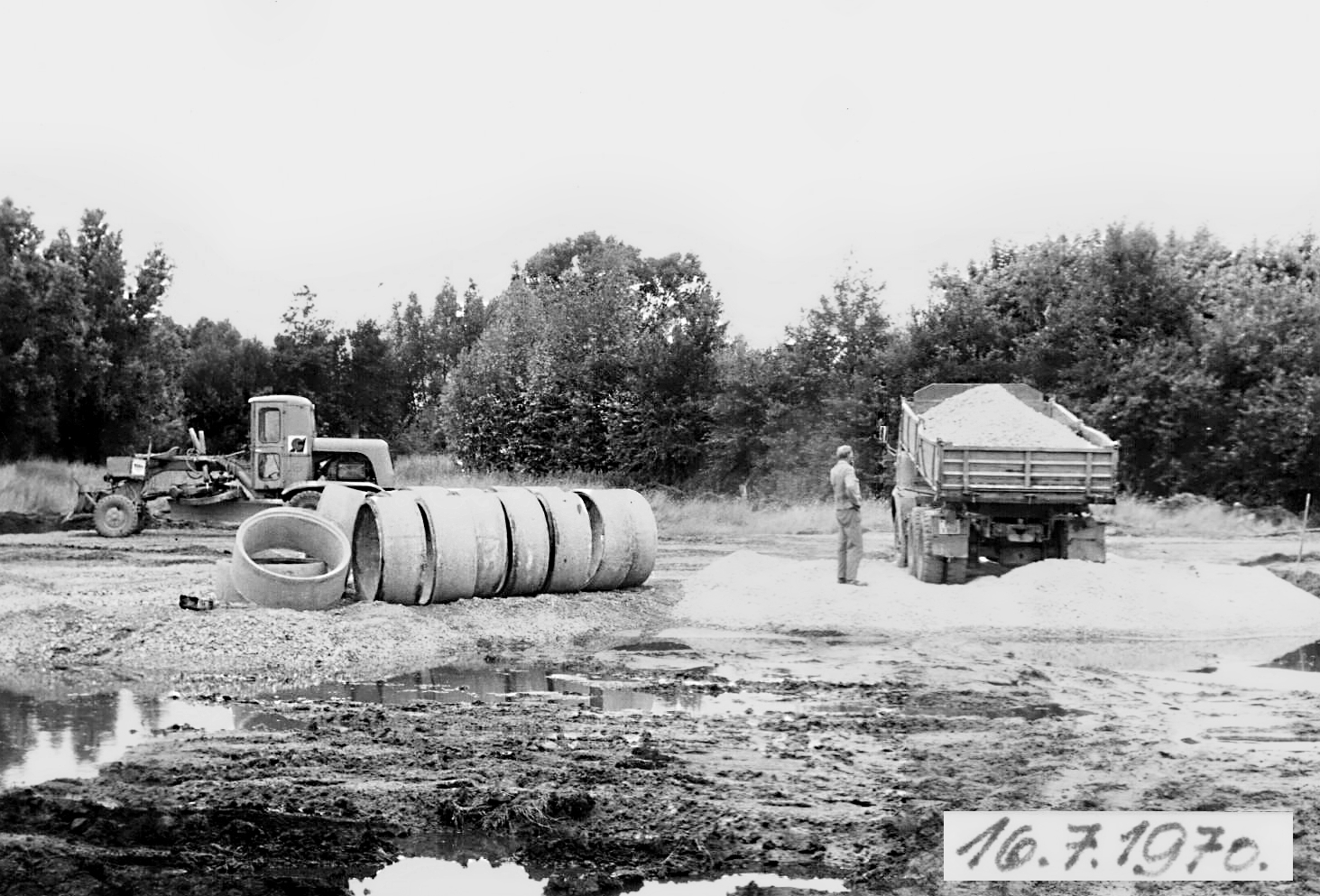

 16.07.70 - Schotter wird für die Aufstellfläche der Baustelleneinrichtung mit einen Krupp Dreiachser angeliefert. Der erste Baumaterialien liegen bereit.

 16.07.70 - Für die Raupe ein Klacks, und der Schotterhaufen ist breit geschoben. Die ersten Vermessungsfluchtstäbe sind aufgestellt.

 Heinz Nixdorf im Gespräch mit der Bauleitung.

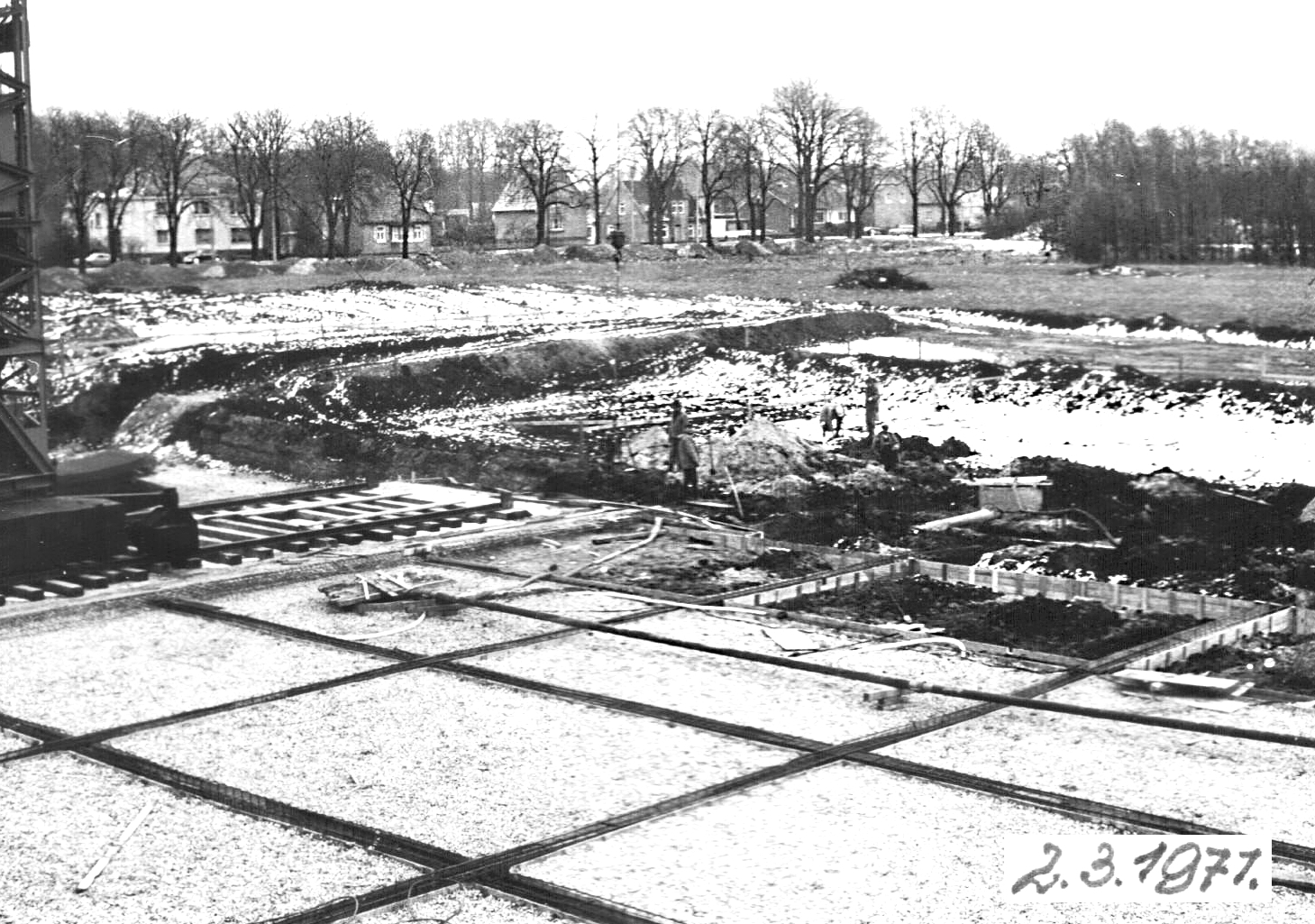

 02.03.71 - Im Winter, eine mit Schnee bedeckte Baustelle. Ein paar Mitarbeiter sind trotz dieser Witterung am Arbeiten. Der Baukran steht schon auf seinen Schienen.

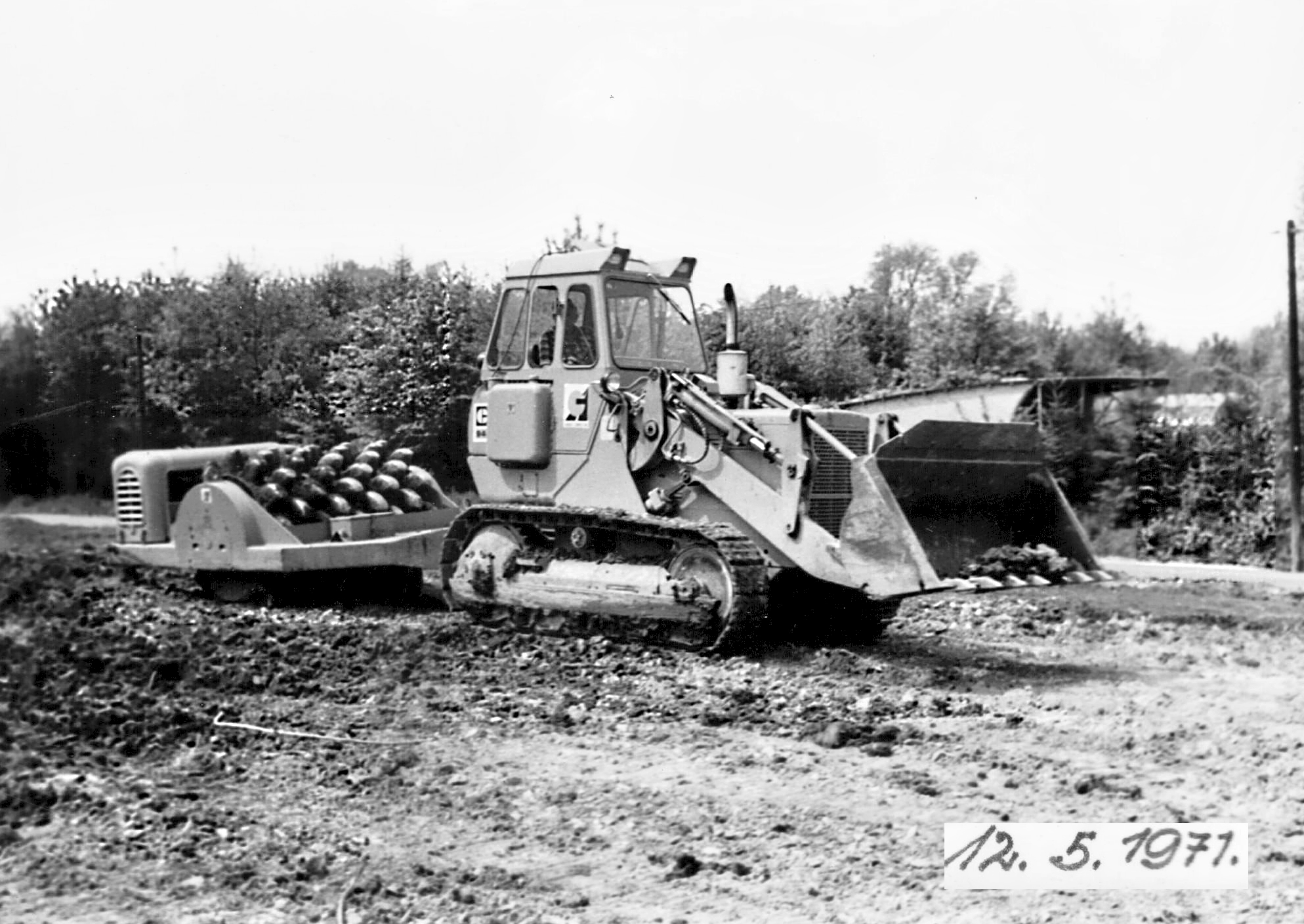

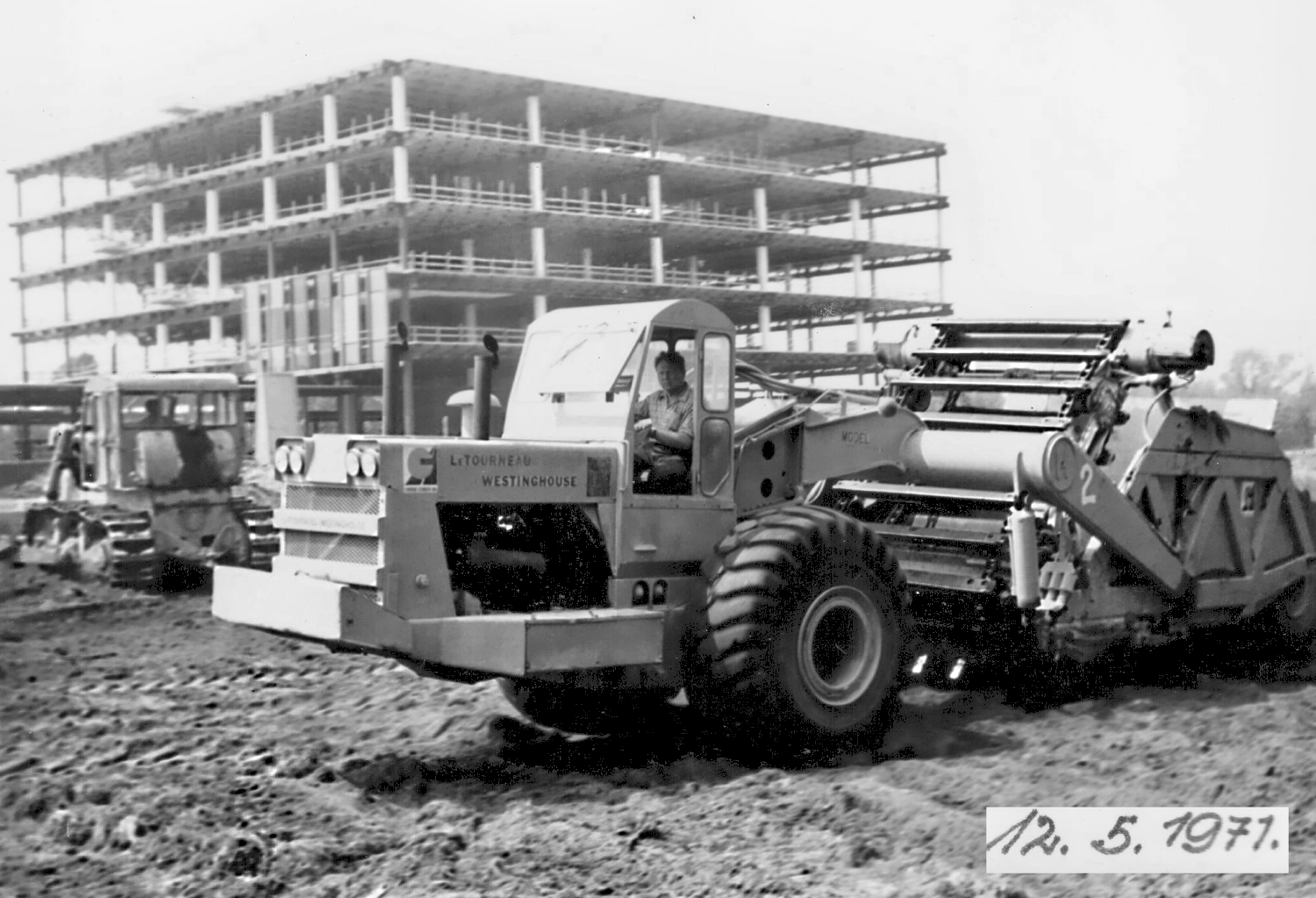

 12.05.71 - Im Mai sind alle in Action. Auch ein Scaper Turneag Westinghouse findet  hier seinen Einsatz.

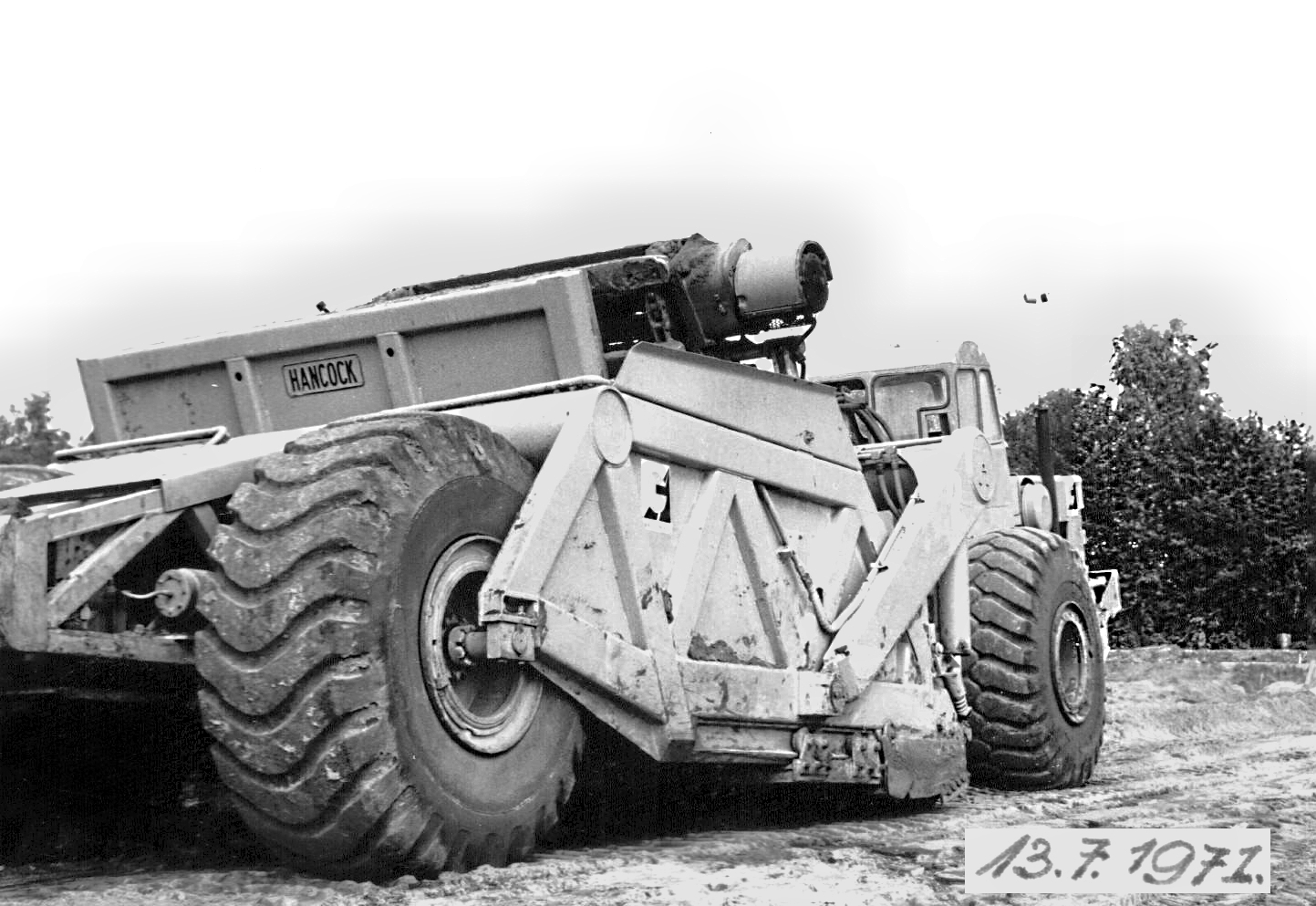

 12.05.71- Mit der Schaffuss-Anhängerwalze wird  die Aufschüttung verdichtet.

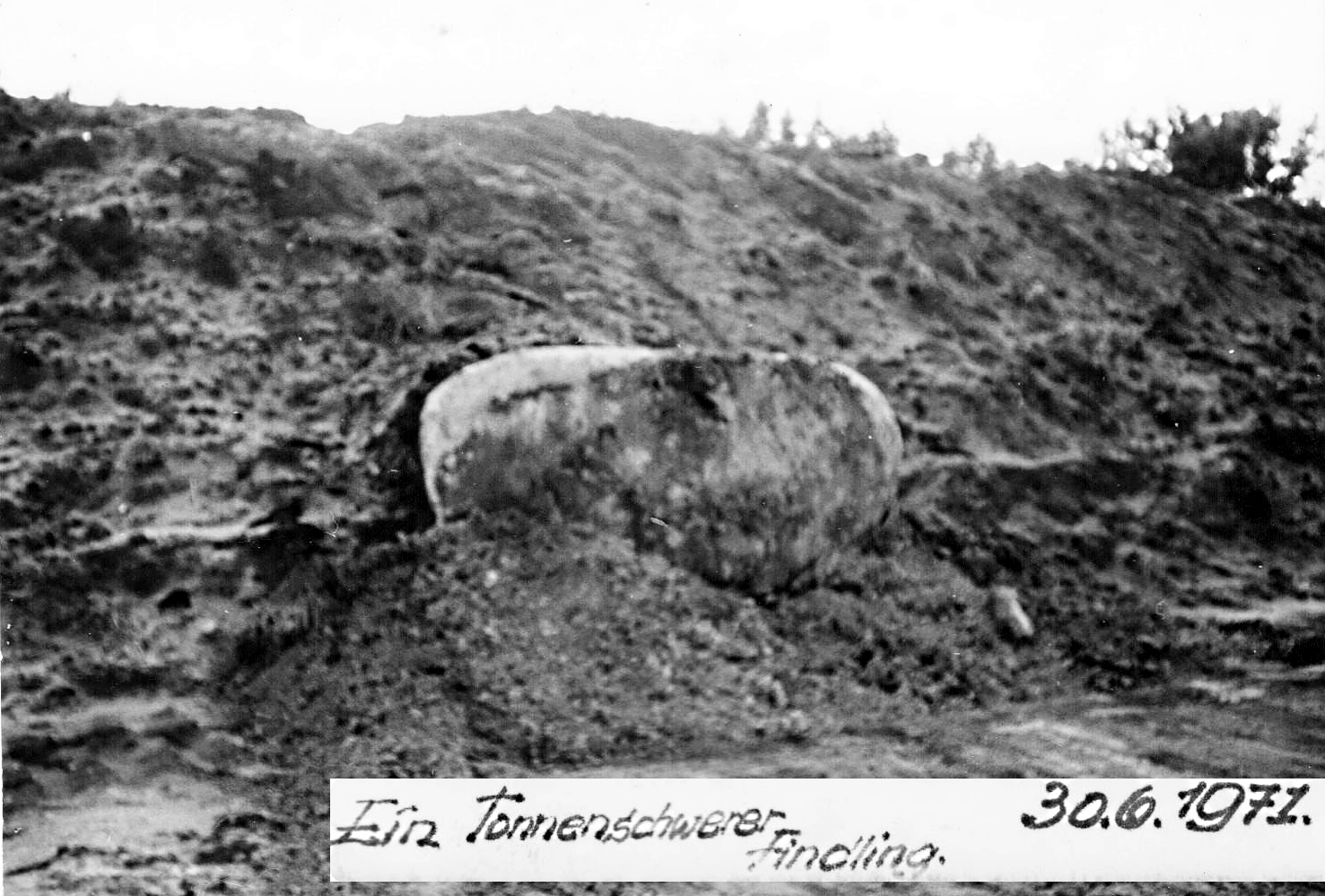

  30.06.71 - Bei den Erarbeiten wurde ein tonnenschwerer Findling gefunden.

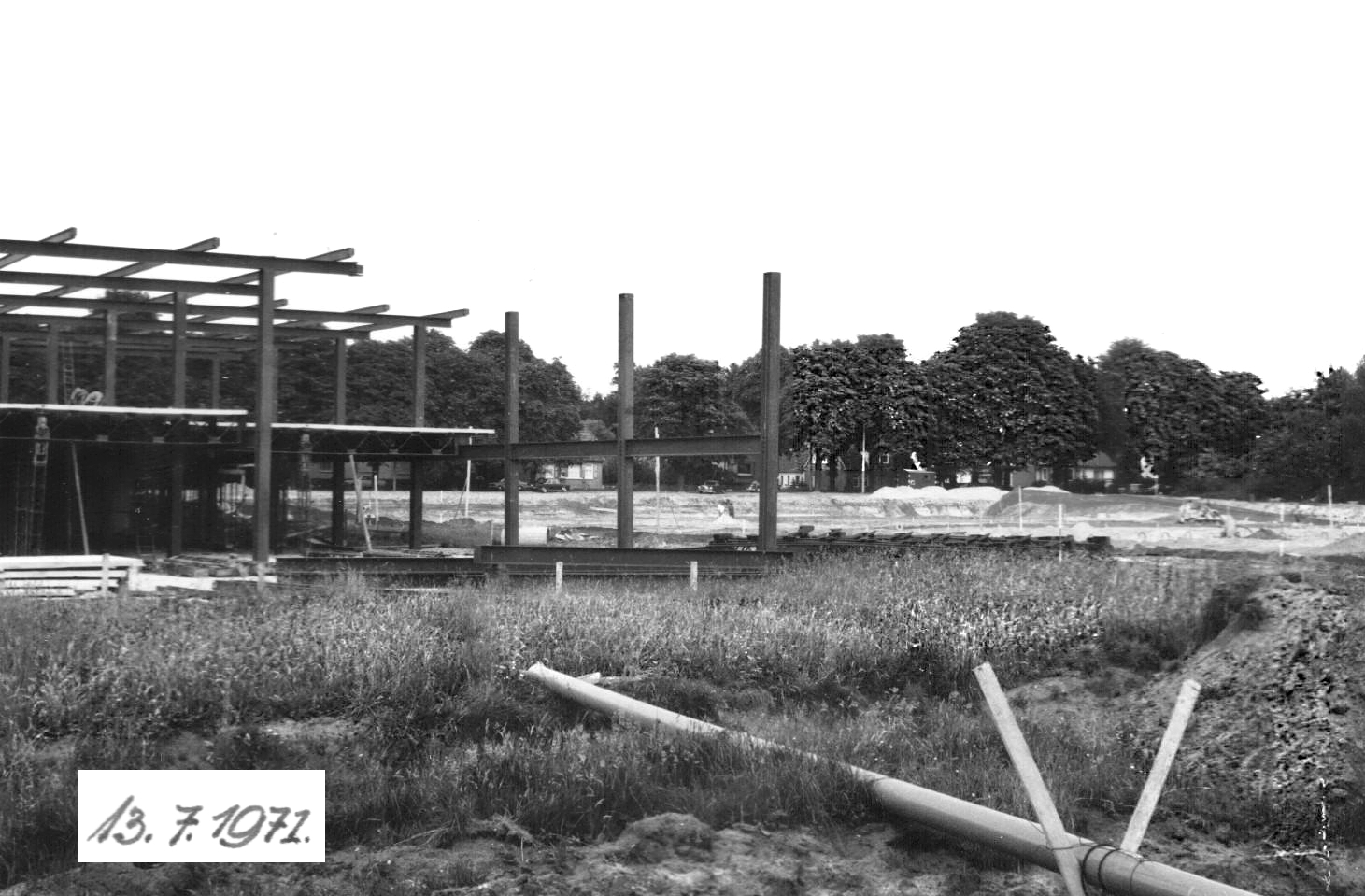

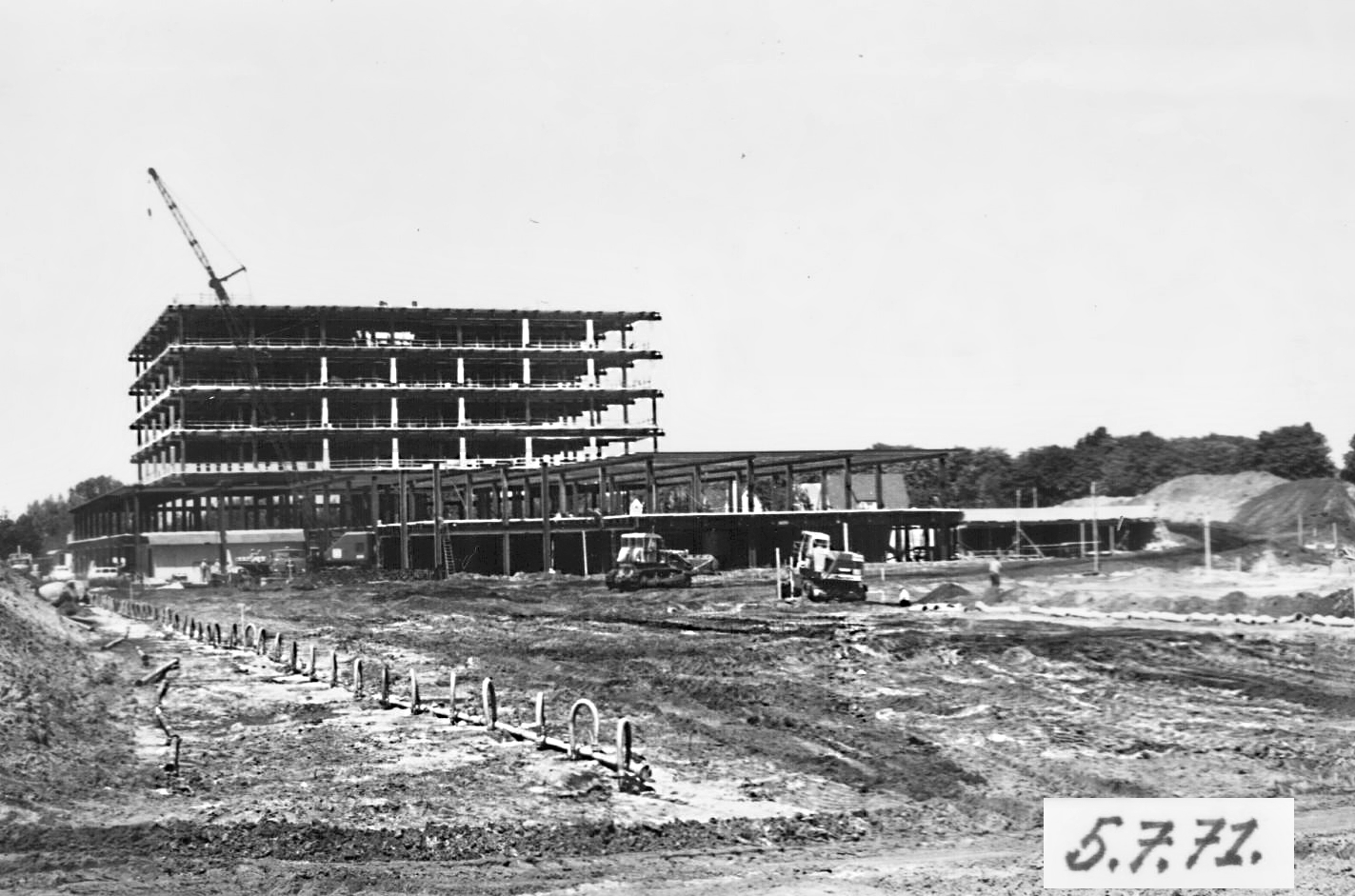

 05.07.71 - Das Stahlgerüst vom neunen Gebäude steht schon. Links die Grundwasserabsenkung. Die Stellfläche nimmt langsam Gestalt  an.

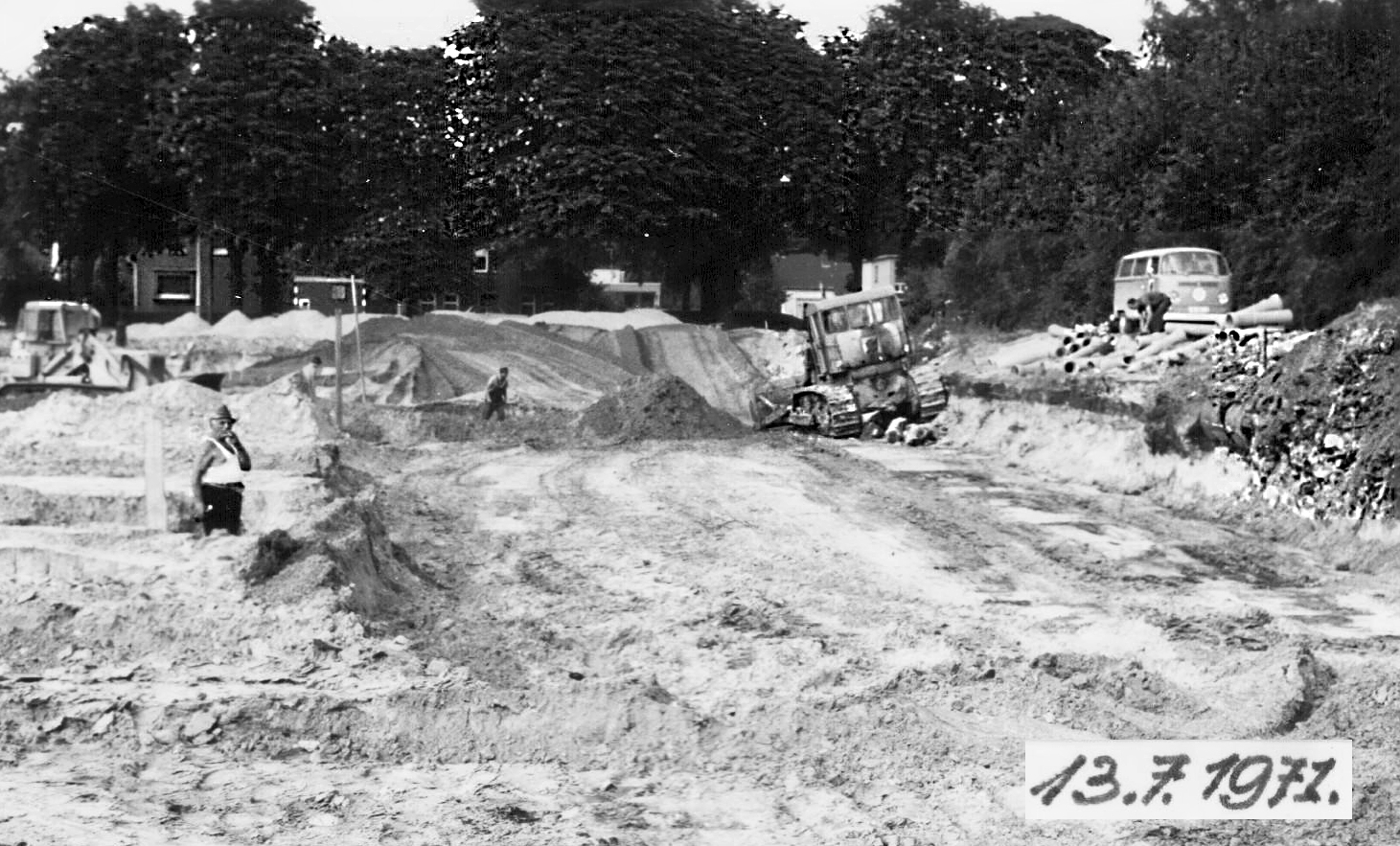

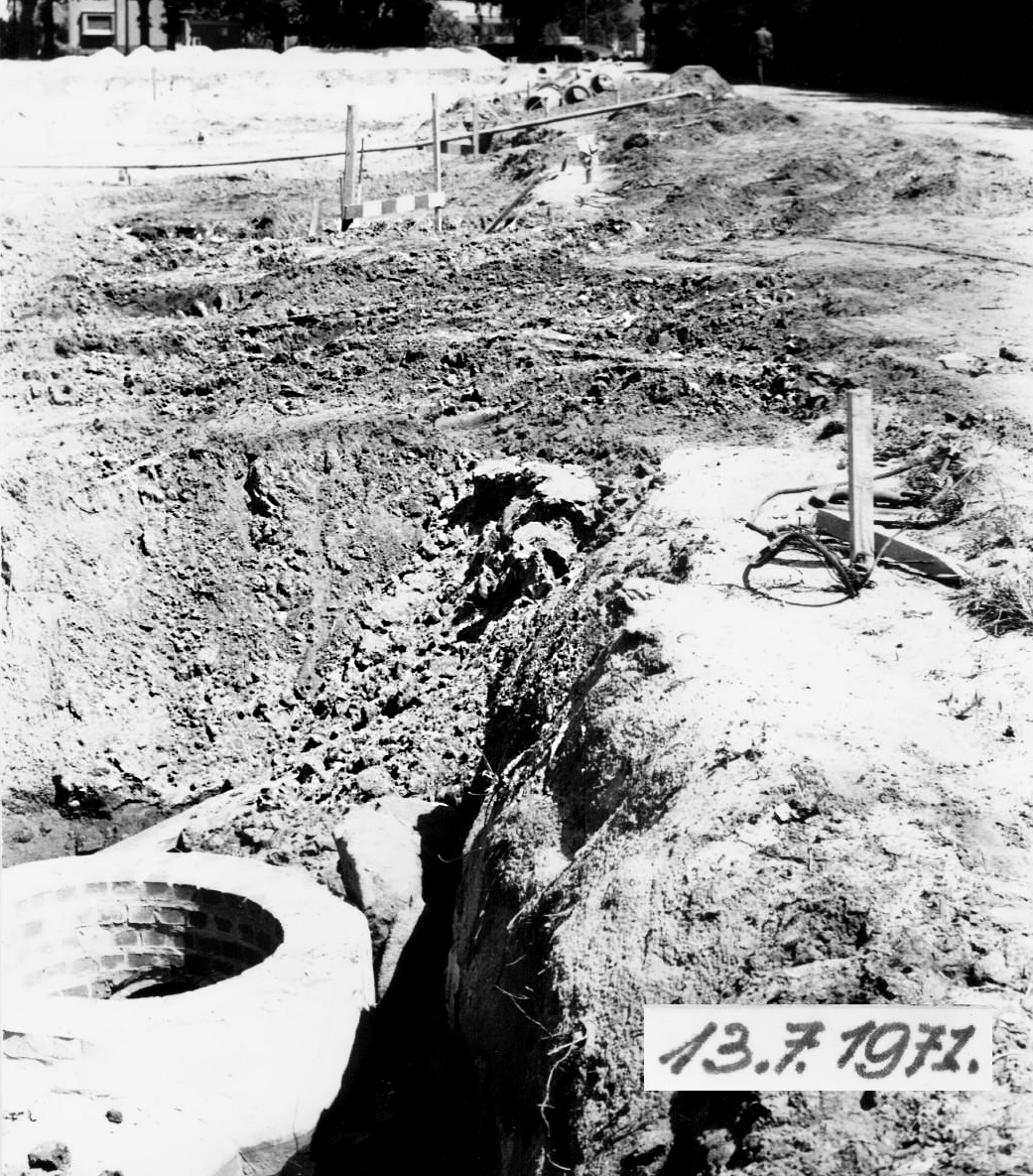

 13.07.71 - Der Kanalbau schreitet vorran.

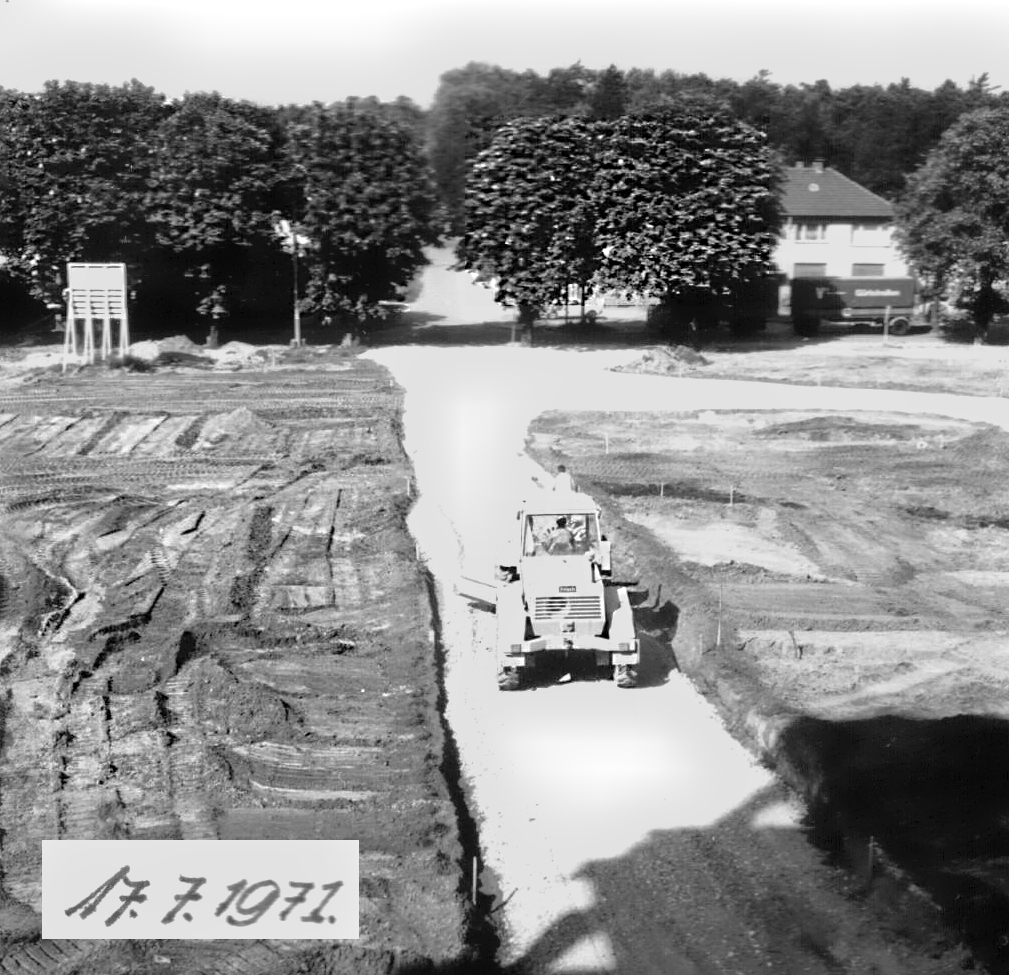

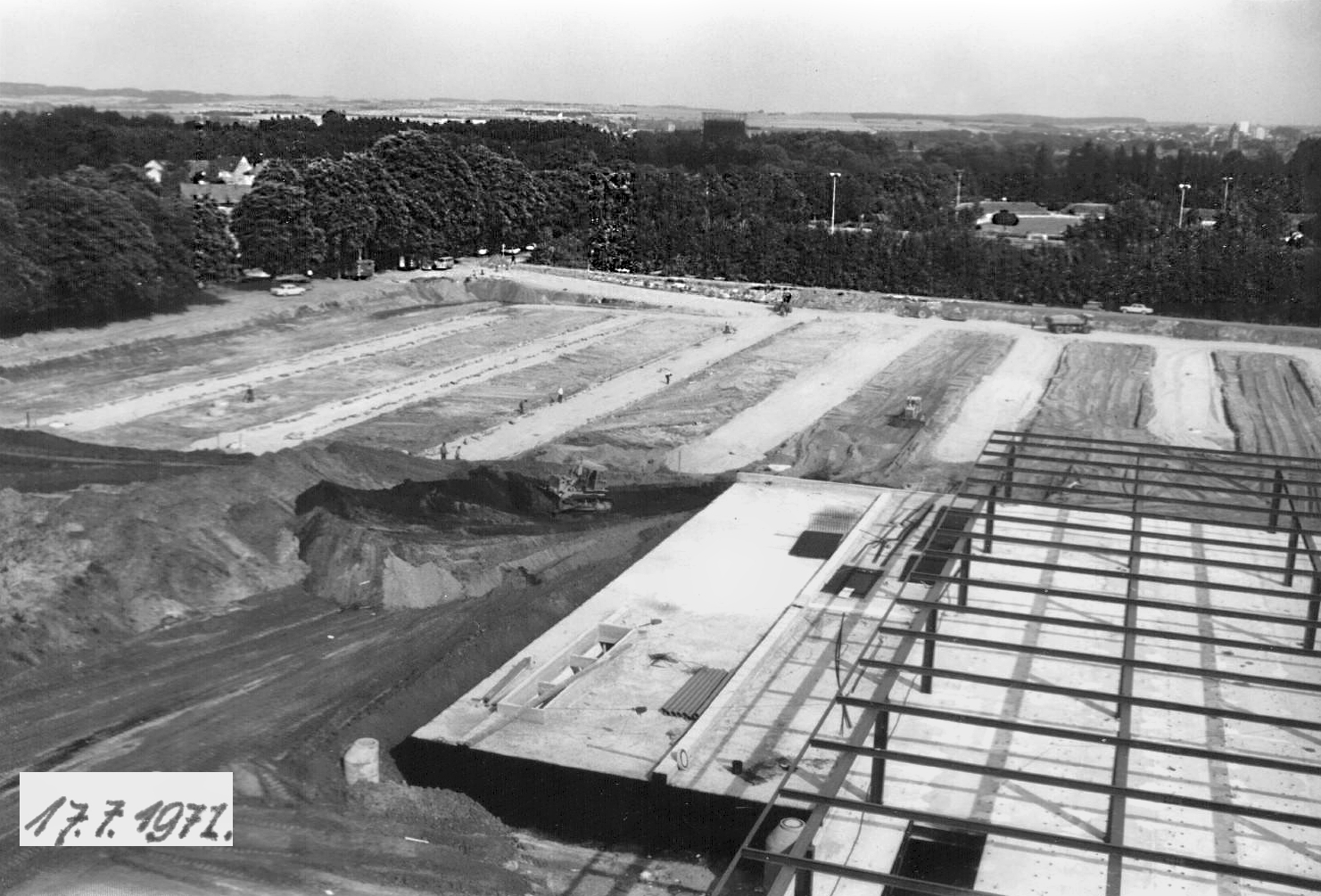

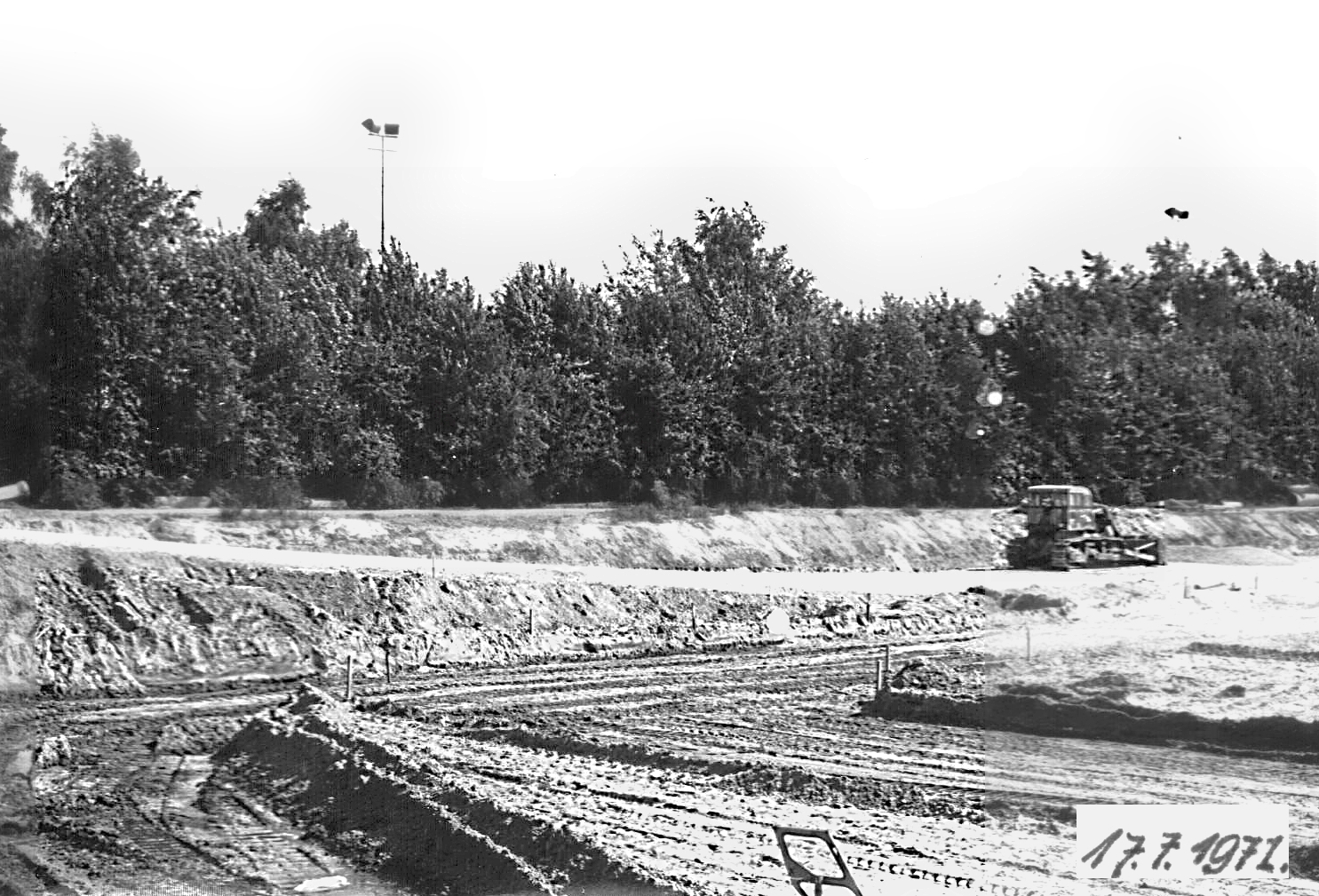

 13.07.71 - Die Zufahrt zum Parkplatz wird aufgeschoben.

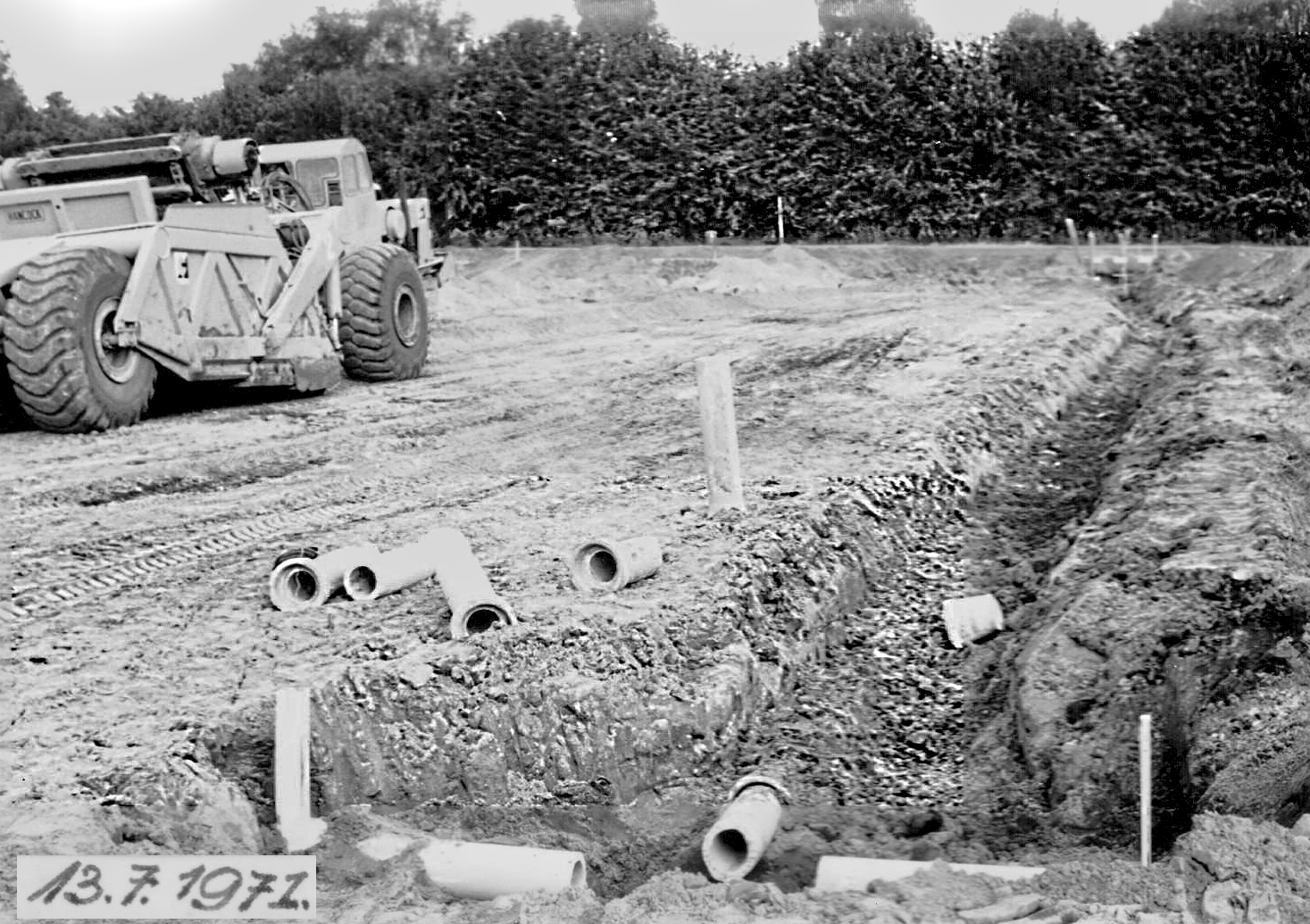

 13.07.71 - Entwässerungsleitungen sind verlegt. Der Scaper ist weiter im Einsatz. Die Schachtbauwerke müssen noch hergestellt werden.

 13.07.71 - Der Scaper kann Boden, ohne Bagger selbstständig aufnehmen. und auch wieder verteilen.

 13.07.71 - Ein Gesamtübersicht, vorne die Rohre für die Bauzeitenentwässerung.

 17.07.71 - Die Zufahrt zu den künftigen Stellplätzen.

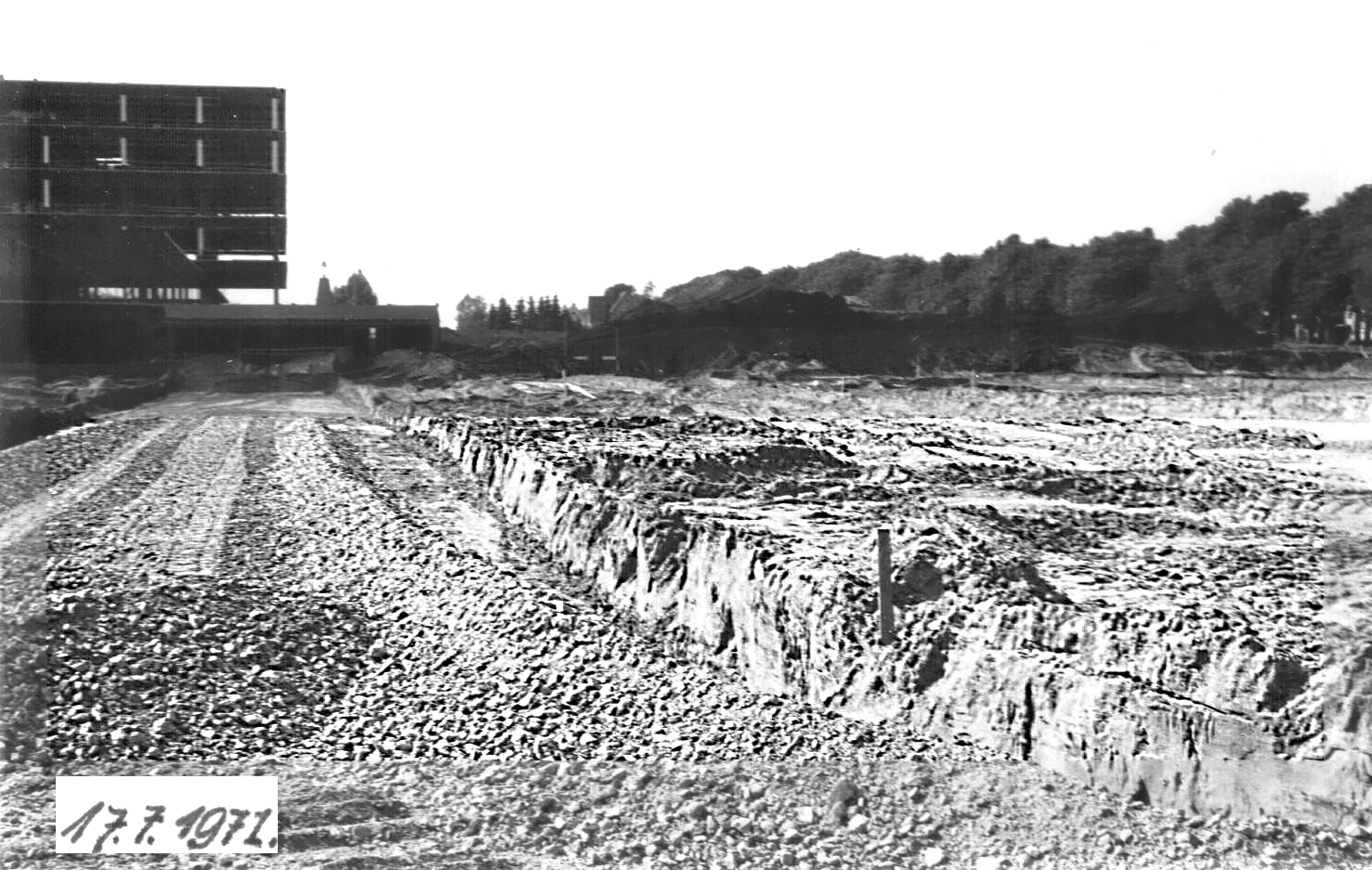

 17.07.71 - Die Schotterschichten im Bereich der Fahrbahn ist eingebaut.

 17.07.71 - Der Geräder stellt das Feinplanum für die Fahrbahn her.

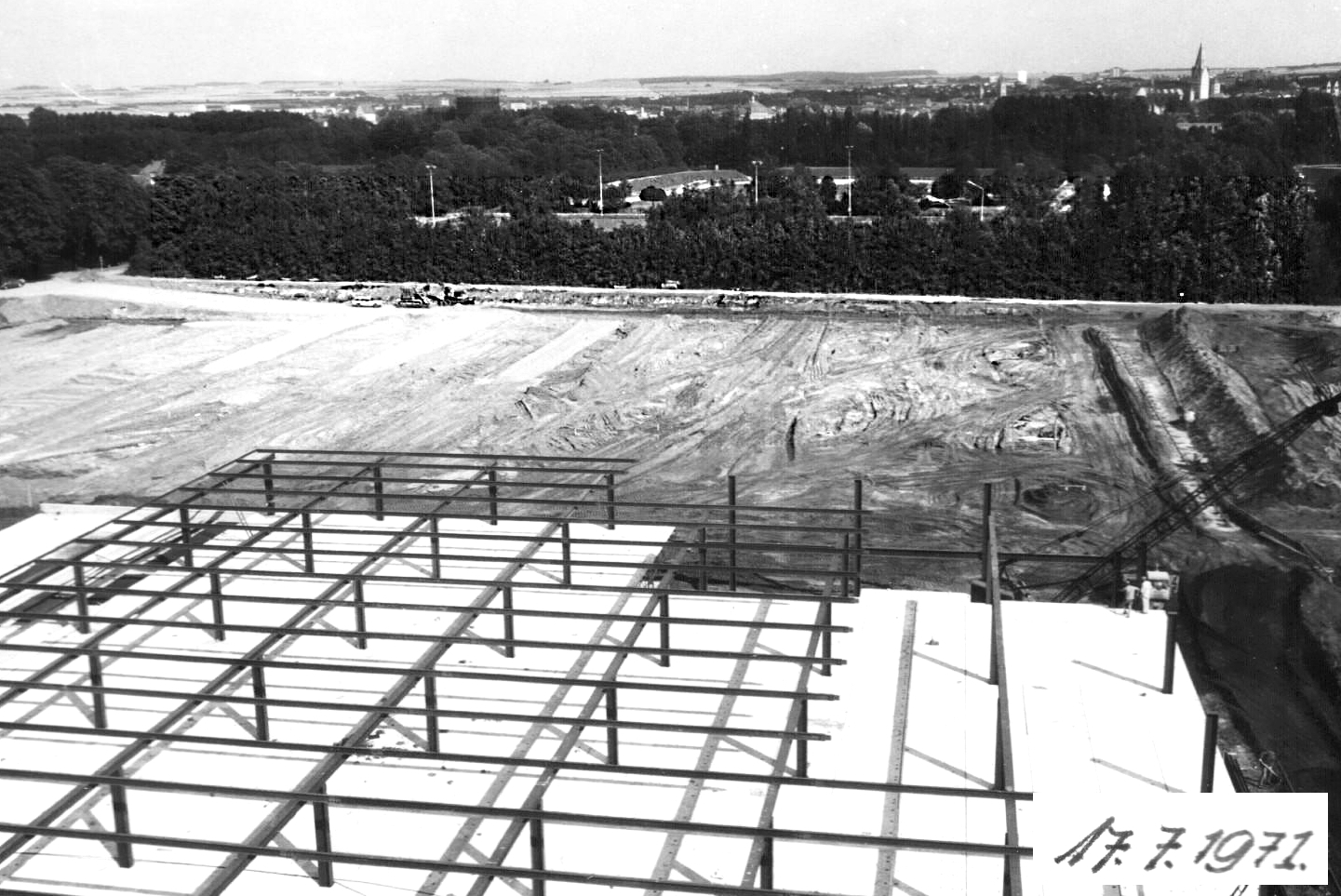

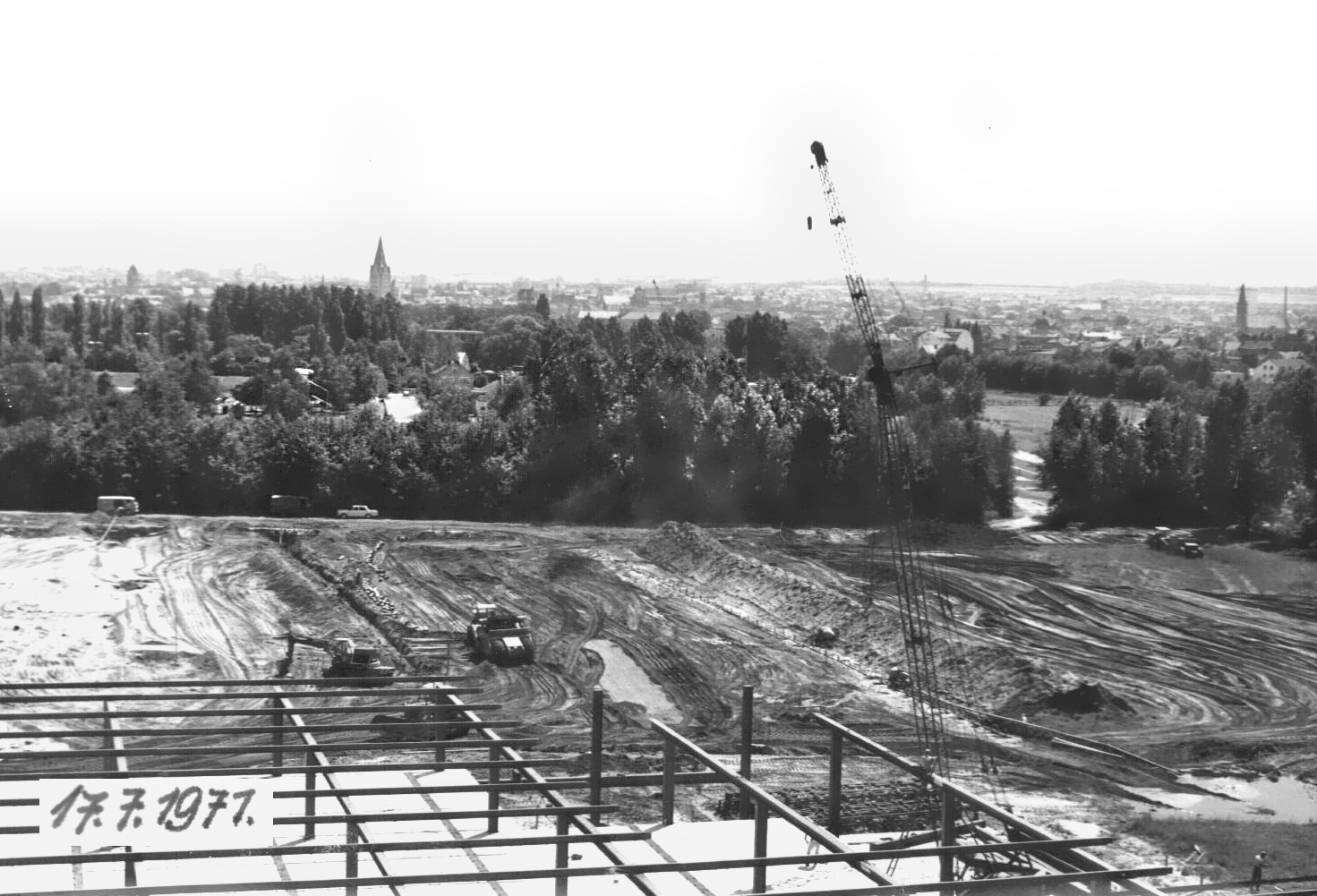

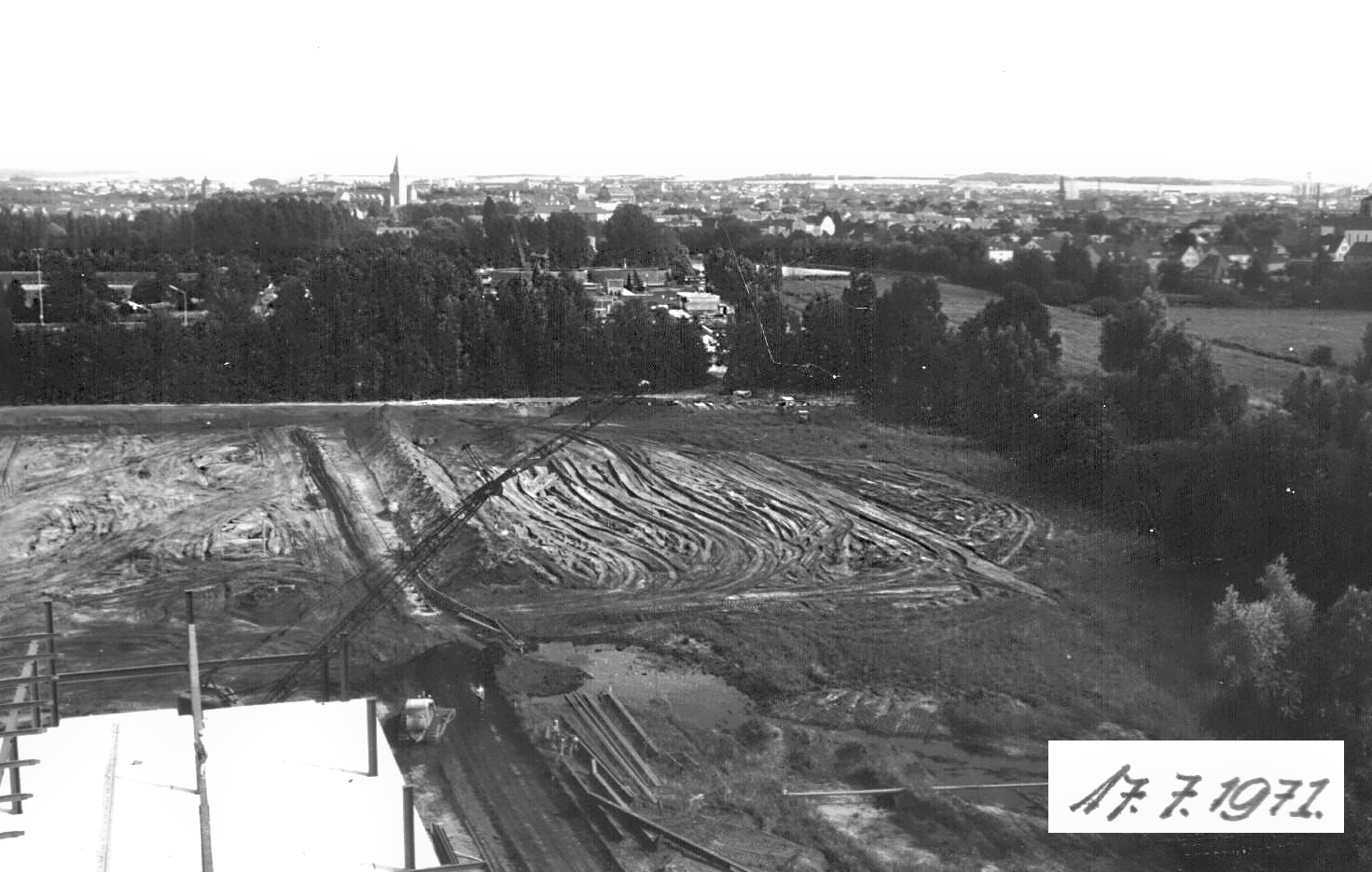

 17.07.71 - Eine Aufnahme  vom Rohbau, vom  Dom nach links ...

 17.07.71 - ... der Dom fast in der Bildmitte ....

 ... und dann noch eine Aufnahme nach rechts.

 17.07.71- Die künftigen Zufahrten zu den Stellplätze sind gut zu erkennen. Die Mitarbeiter sind mit Einfassungarbeiten beschäftigt

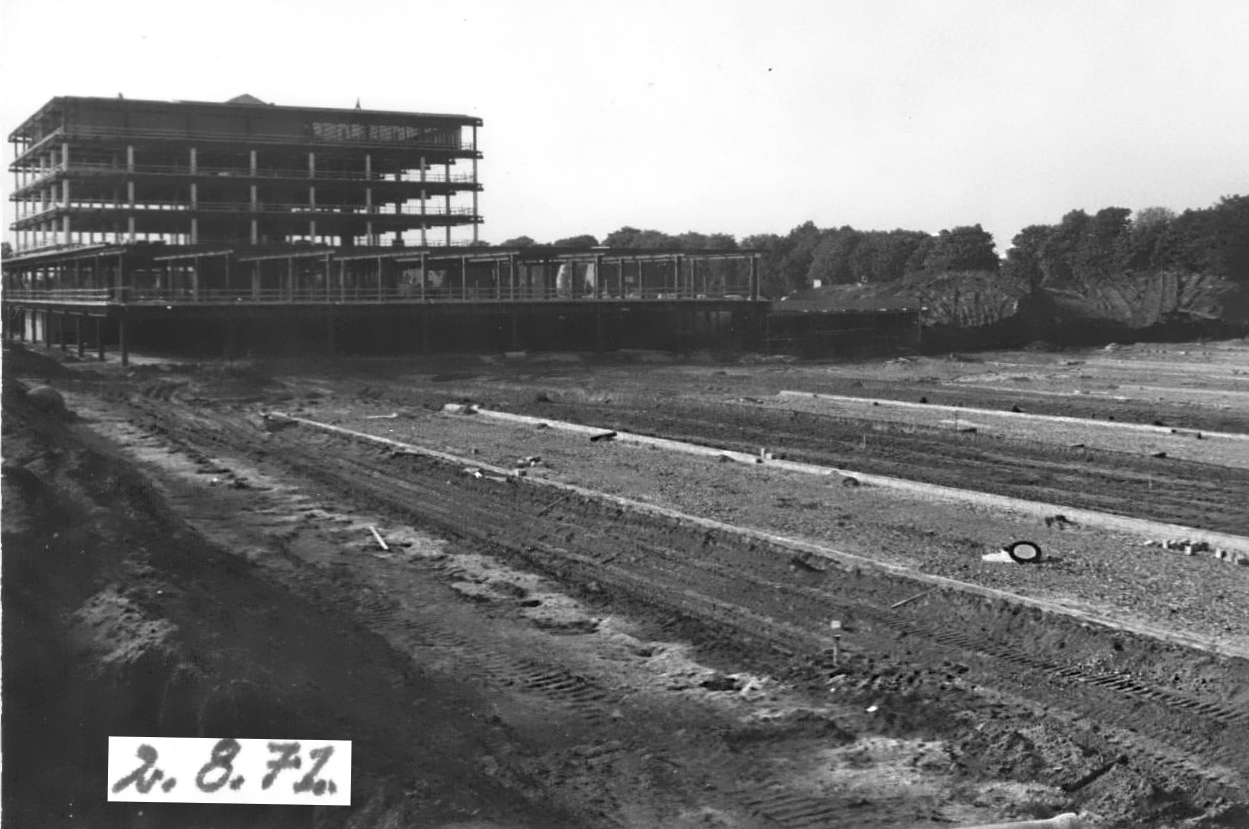

 02.08.71 - Der Kran ist verschwunden, bei den Stellplätzen sind die Einfassungen gepflastert.

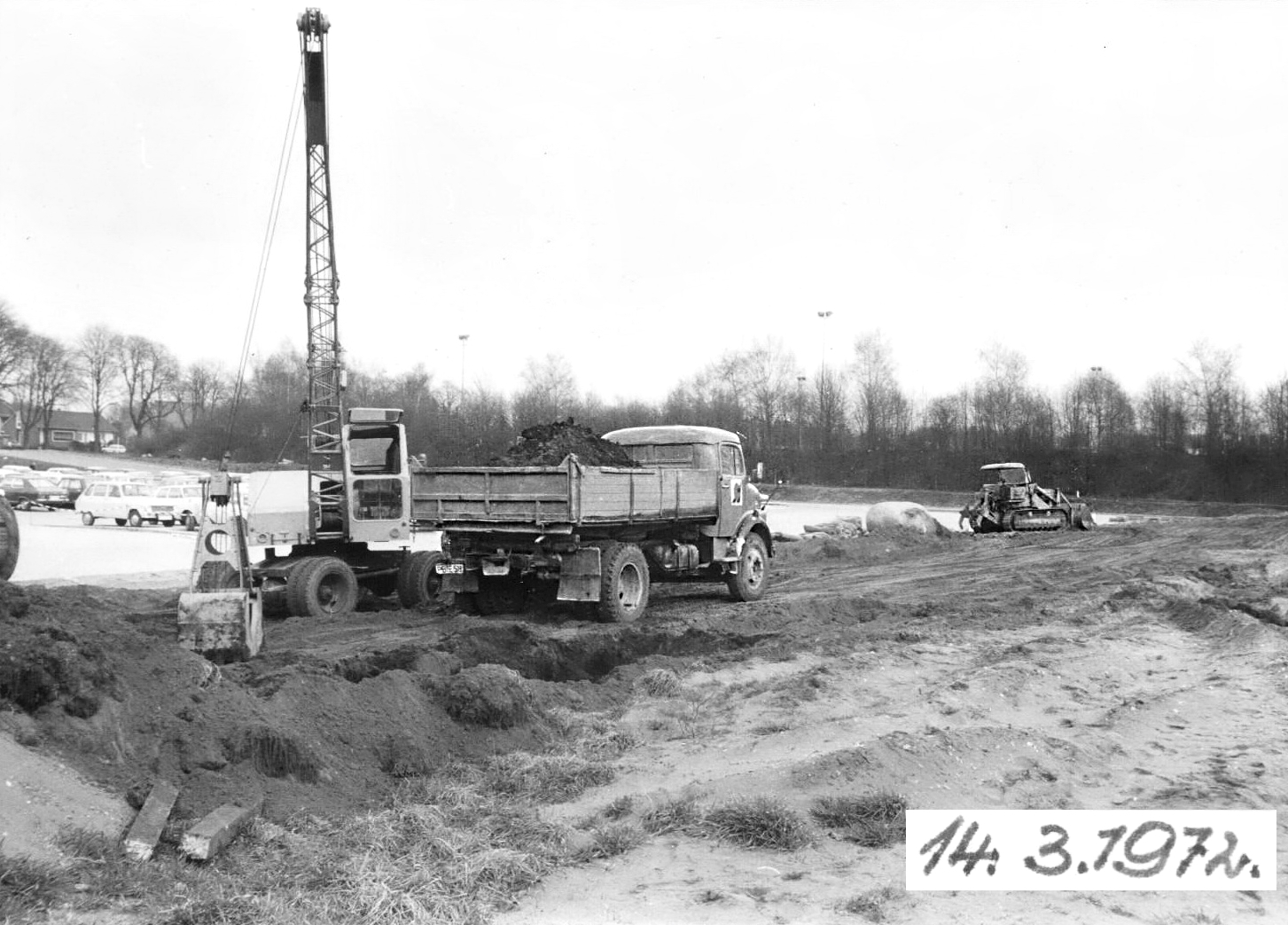

 14.03.72 - Der Parkpatz kann genutzt werden und die Bodenarbeiten im Randbereich werden hergerichtet.

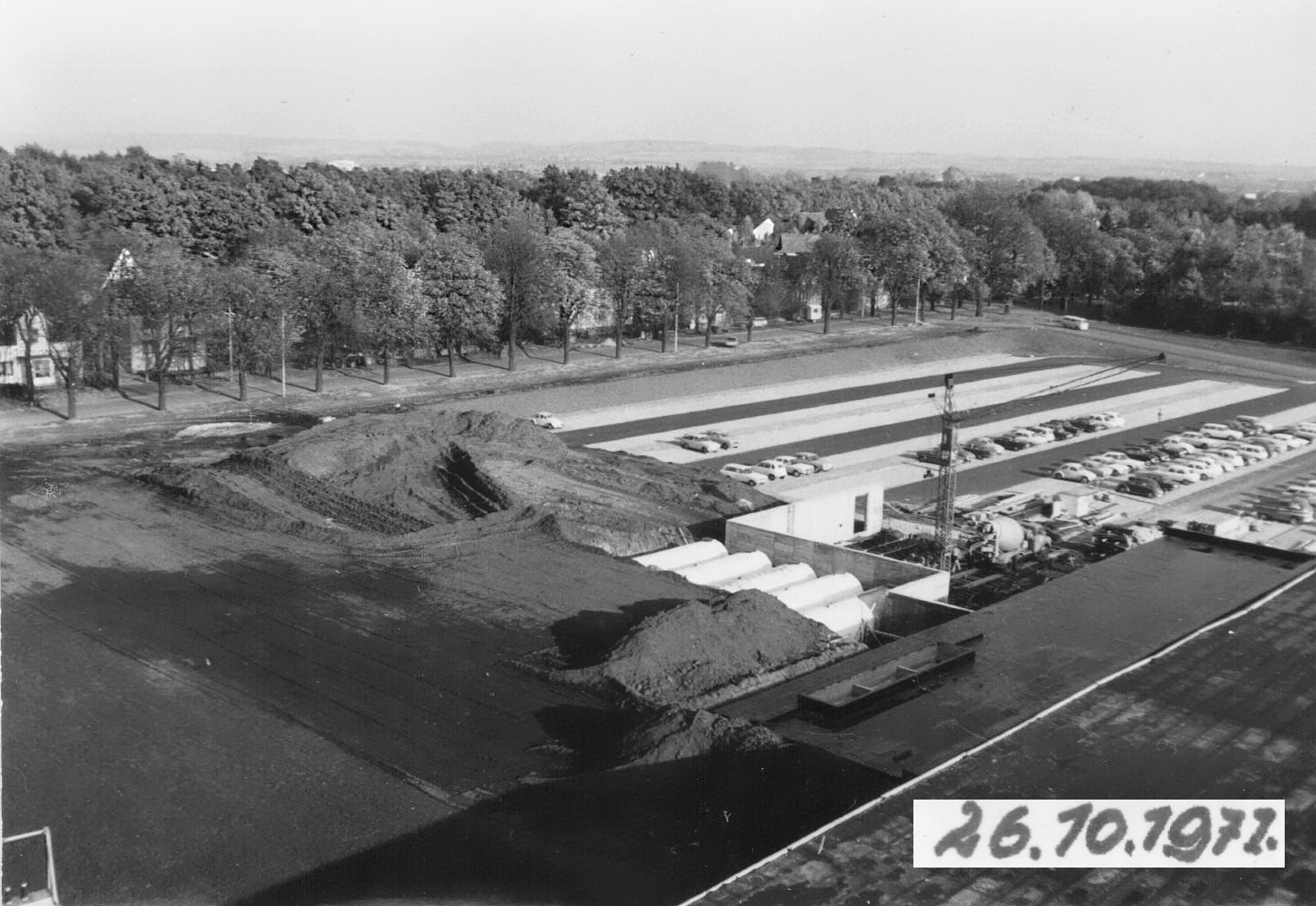

 26.10.72 - Nach ca. zwei Jahren Bauzeit ist die Erschliessung ist beendet. Die Fahrzeug können jetzt die Parkplätze nutzen.

  |
